硅PU球场施工方案

一、设计要求
硅PU面层设计要求:环保型硅PU国标厚度≥ 8mm,塑胶材料环保要求达到国标GB 36246-2018的标准。

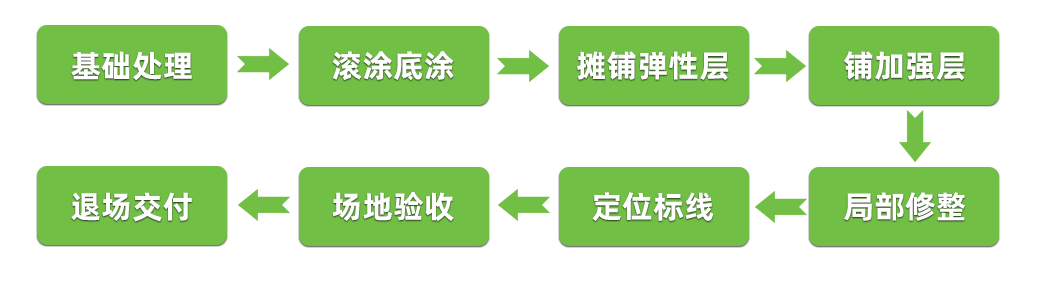

二、施工流程


三、基础处理
为了保证硅PU面层的质量,必须对基础面进行彻底清理,以利于充分发挥聚氨酯材料与基面的粘接度并保证硅PU面层的厚度均匀。

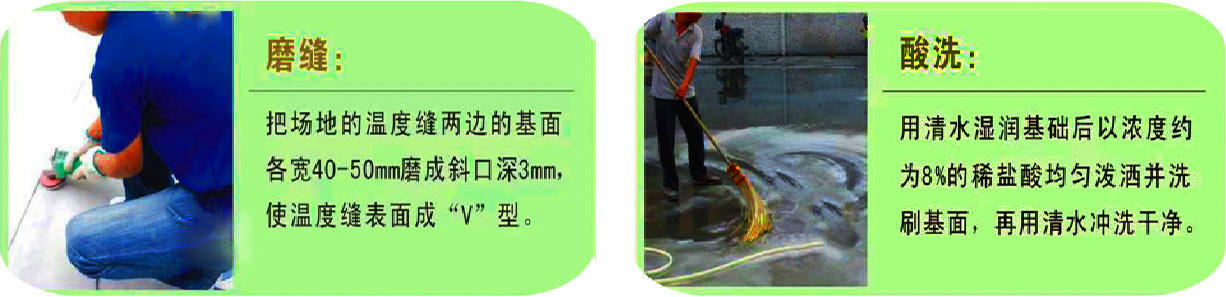

①伸缩缝两边的基面磨成“V”型。以浓度为8%左右的稀盐酸均匀的泼洒并洗刷基面,再用清水必须冲洗干净在水洗过程中要圈出积水并做标识标记。



②油污:用专用清洗剂洗除,机油污染严重区域需挖出重补;
③污灰:扫帚扫净后用吹风机吹干净;
④较牢固的凸状物:用铲刀铲除并清理;
⑤沥青层轮迹:用铁锤锤平,局部可加温后铁板压平;
⑥泥土:用高压水龙冲洗;
⑦跑道周边杂物:大树或落叶植物需轻摇使之加速落叶并提前清除,并尽可能使周边没有风可吹动杂物;
⑧封闭施工作业面,禁止车辆行人出入。


基础复验
重点为根据《田径设施标准手册》和相关规范标准对已完工田径场基础进行测量、定位和质量验收。
①基础平整度检测
要求平整度合格点数≥85%以上为合格。
②基础坡度检测
要求跑道基础横向坡度≤0.8%,纵向坡度≤1‰。
③基础层质量验收
1)、跑道基础要求无明显裂缝,表面均匀坚定,无麻面,接缝平顺光滑,边际线角清晰,无缺陷。
2)、经洒水或大雨后无明显积水凹凸和波浪现象。
3)、基础的养护期应达到21天以上。


四、铺设环保硅-PU:所有硅-PU材料必须放置在常温阴凉处,避免阳光直射,避免暴晒、注意防潮、防水。
(1)材料试验
按照厂家提供的材料配比,进行小面积摊铺及喷涂,在确保材料质量没有问题的情况下,方可进行大面积施工。如果发现有异样及时和厂家沟通联系,不得进行大面积施工。
(2)底涂:待基础足够干燥后用滚筒把底涂均匀滚涂于基面,涂刷后基面形成光亮膜,(底涂渗透进微细孔内,固化后堵住地下水气及加固基面,应避免在烈日下或基础温度较高情况下施工。在基础表面较松散时,可增加底涂用量,使基础表面达到施工要求。
(3)填缝、找平:底涂固化后,分二次把填缝胶填入缝中,高出的用磨光机磨平。在酸洗过程中圈出的积水地方,用弹性层加砂按1:1(重量比),用刮板找平积水处
(4)弹性层:弹性层为单组份吸水固化材料,用齿刮板分2-3道涂于基面,稀释剂,每道厚度不超过2mm,避免在高温环境下施工。
(5)加强层:加强层单组份吸水固化材料,滚筒均匀的涂于弹性层上面。
(6)面层:面层为双组份水性材料,必须按规定比例A:B=9:1(重量比),把两组份充分搅拌均匀,加水稀释施工稠度,一般加入20~40%的水,根据场地不同加入适当的面砂,起到防滑作用,用喷枪分多道喷涂。温度低于5℃不易施工,面层施工后应保持10小时以上无水浸泡。
(7)各类球场面层做法:
篮球场、网球场、羽毛球场:分二道,第一道加15%专用砂,第二道不加砂。篮球场三秒区分三道面层,第一、二加砂,第三道不加砂。排球场为二道不加砂。


五、划线及验收
1、清除面层上所有障碍物。
2、根据《国际田联田径规则》要求测量出各点位线的位置并做出线痕。
3、标志线进行复核确认符合标准后,美纹纸胶带沿界线两边贴在球场上,用专用划线漆涂刷于美纹纸间,待表面干后撕掉胶带。


注意事项:
1.调配材料时必须称量准确并搅拌均匀。
2.施工整个过程每一道工序施工前必须保持表面清洁。弹性层之间必须要层层打磨,保证每层的粘合强度,达到使用效果。

硅PU场地施工流程图
